津药药业股份有限公司环保工程项目进度
一、污水站改造工程进度

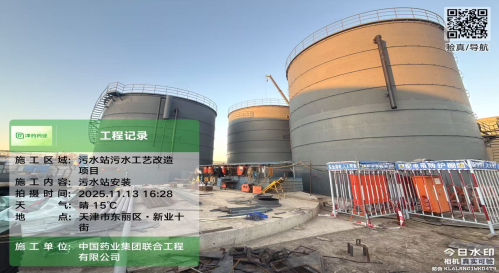

自2025年8月份,我司开始对污水站进行升级改造工程,截止到11月17日,整体工程已完成60%,其中土建部分完成70%、厌氧塔完成45%、水池进度完成60%,污水站具体改造进度如下所述:
1、三个厌氧塔分别完成至9层、10层、10层,1、2号厌氧塔三相分离器已安装至塔内;
2、污水池主体施工完成,正在进行内部架体清理以及池内管路施工,防腐施工;
3、两个设备间主体施工完成,设备基础施工完成、给排水施工完成、暖通施工完成、消防施工完成;
4、设备预计20号到场陆续进行安装。

二、废气治理设施工程进度
针对全厂的二氯甲烷专项整改,已邀请第三方设计单位进场收集全厂废气数据,并于9月20日组织召开专家评审会,最终确定了“压缩+冷凝+膜分离+树脂”的设计方案,目前项目正在公司内部审批中。
津药药业股份有限公司
2025年11月17日
